現在の位置

桶川駅東口周辺地区の整備について

桶川市では『桶川駅東口周辺地区』の早期整備のために、関係権利者の皆様をはじめ、市民の皆様のご理解・ご協力をいただきながら、市施行の「駅東口駅前広場」整備事業、埼玉県施行の「駅東口通り線及び仲仙道線」整備事業等を進めています。

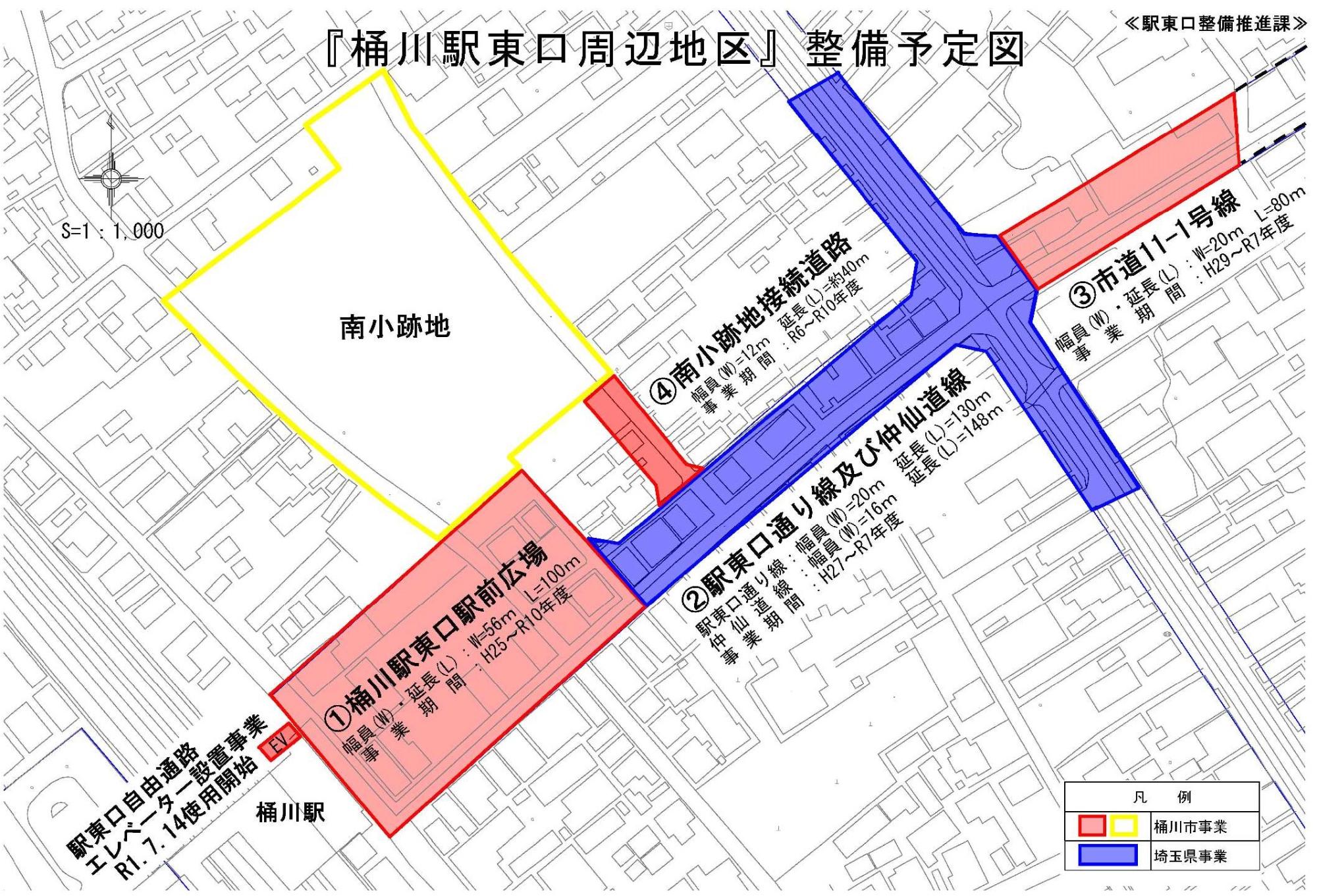

桶川駅東口周辺地区整備予定図

新着情報

各整備事業の進捗状況と今後の予定は、かわら版最新号(第22号 7月発行)をご覧ください。

1 桶川駅東口駅前広場整備事業について

市では、令和3年8月頃から『駅東口駅前広場送迎場』の整備工事を予定しています。
工事期間中、近隣及び送迎場を利用される皆様には、ご不便・ご迷惑をお掛けしますが、ご理解・ご協力をお願いいたします。

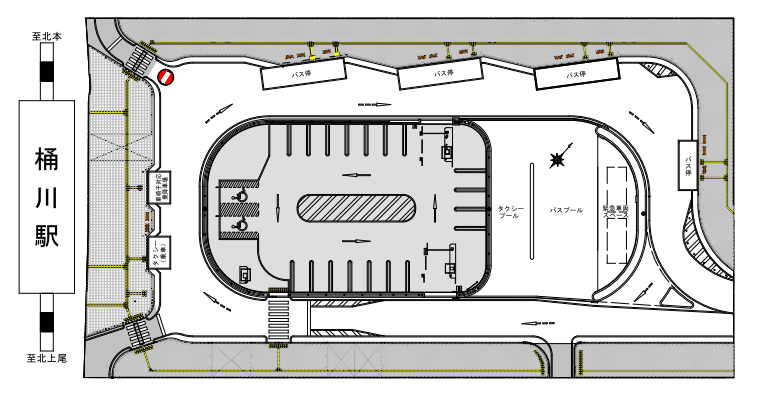

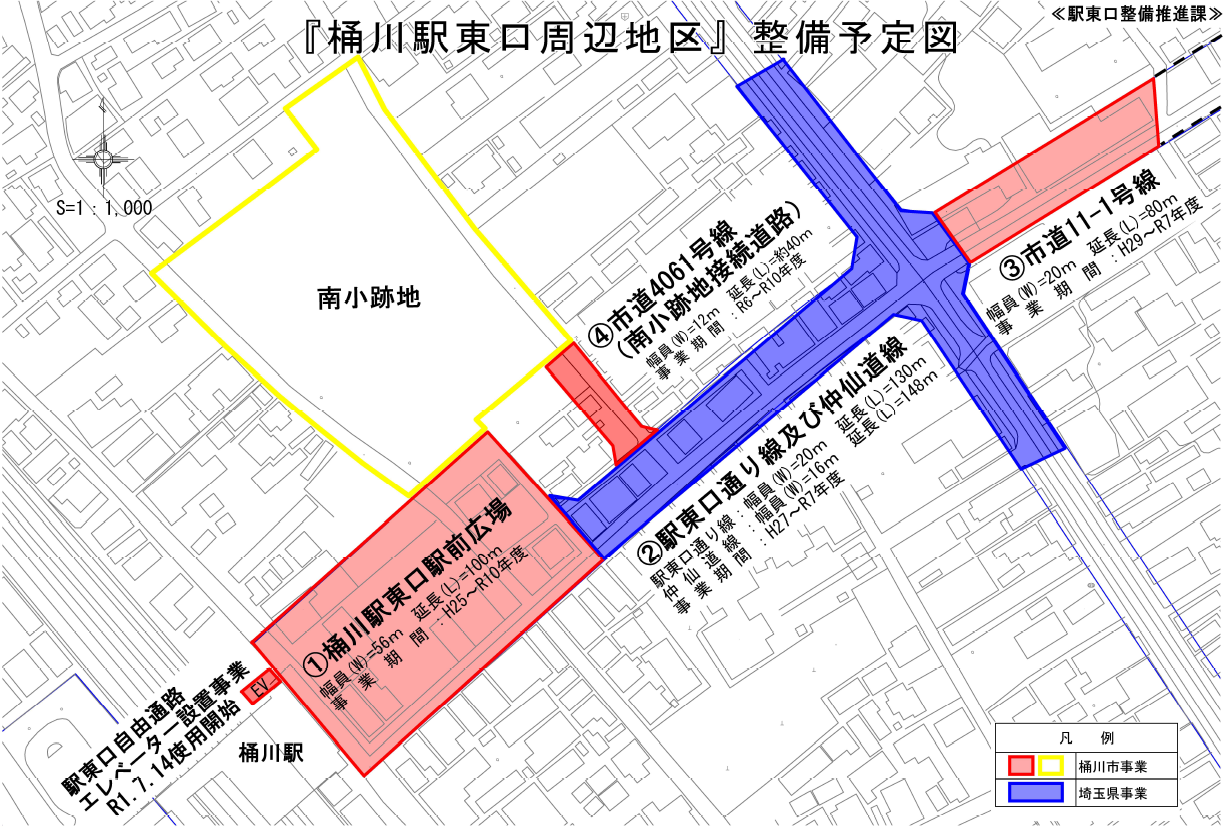

整備予定図

事業認可期間:平成26年3月18日から令和6年3月31日
計画幅員:56メートル
計画延長:100メートル
用地買収対象面積:3,731.58平方メートル
用地買収済面積:2,983.94平方メートル(令和3年6月末現在)
用地買収進捗率:79.96パーセント(令和3年6月末現在)
交通結節点としての機能向上を図るため、桶川駅東口に5,600平方メートルの駅前広場を整備します。駅東口駅前広場内にはバス・タクシー、身障者等の乗降スペースなどを配置します。

2 【県施行】駅東口通り線及び仲仙道線整備事業について

事業認可期間:平成27年10月19日から令和8年3月31日
駅東口通り線:幅員20メートル、延長130メートル
仲仙道線:幅員16メートル、延長148メートル
用地買収対象面積:2,366.48平方メートル
用地買収済面積:1,627.37平方メートル(令和3年6月末現在)
用地買収進捗率:68.77パーセント(令和3年6月末現在)
埼玉県と協力しながら、早期整備のため、用地取得等を進めています。

3 市道11-1号線(延長80メートル区間)整備事業について

事業期間:平成29年4月1日から令和8年3月31日
計画幅員:約20メートル
計画延長:約80メートル(市道11-1号線全体延長約315メートルの内)
用地買収対象面積:1,072.94平方メートル
用地買収済面積:1,072.94平方メートル(令和3年6月末現在)
用地買収進捗率:100パーセント(令和3年6月末現在)
県施行の駅東口通り線及び仲仙道線の整備にあわせ、市道11‐1号線整備を進めています。

4 南小跡地周辺道路整備事業

これまでの取組実績

年度 取組実績
平成26年度 桶川駅東口周辺地区まちづくり基本計画案の策定
平成29年度 桶川駅東口周辺地区の道路計画等に係る意向調査の実施
平成30年度 国交省主催の官民連携事業の官民対話(サウンディング)に参加
令和元年度 桶川駅東口周辺地区に係る道路整備計画案の策定
令和2年度 桶川駅東口周辺地区に係る道路整備計画案を関係権利者に説明

今後は「路線測量及び用地測量」等の委託業務を実施、道路用地の用地買収、上下水道等のインフラ整備、道路の築造工事等の工程を経ながら整備を進めていきます。

駅東口周辺地区 これまでの主なトピックス

実施時期 トピックス
平成29年3月27日 仮設桶川駅東口自動車送迎場が使用開始
令和元年7月14日 駅東口自由通路エレベーターが使用開始
令和2年10月1日 駅東口整備推進課が駅東口整備推進事務所から市役所内へ移転
令和2年1月26日 駅東口整備推進事務所の解体工事が完了
令和3年度 市道11-1号線整備事業の用地買収の完了

桶川駅東口周辺地区の整備事業の進捗状況、今後の予定については、かわら版をご覧ください。
